比特币矿场转型AI算力枢纽:700亿合约背后的能源博弈

比特币 2026-07-01 03:04:25
核心提要:斯坦福报告揭示,全球AI数据中心电力需求已达29.6吉瓦,逼近纽约州峰值负荷。比特币矿工凭借现成电网接入与基础设施,正成为AI算力扩张的关键跳板。尽管转型已催生超700亿美元合同,但高成本改造与盈利不确定性仍使这场能源革命充满变数。

AI算力爆发引发电网重构:比特币矿场成关键支点

根据斯坦福大学最新发布的年度人工智能产业报告,截至2025年底,全球用于人工智能数据中心的电力容量已攀升至约29.6吉瓦,相当于纽约州在用电高峰时期的总需求量。报告指出,尽管算力供应已出现过剩且价格持续下行,但具备合法许可、并网条件且可立即投入使用的电力资源却极为稀缺。在此背景下,过去十年间悄然建成的比特币挖矿基础设施,正逐步填补这一结构性缺口。

能效跃升反推总耗能增长,电网承压加剧

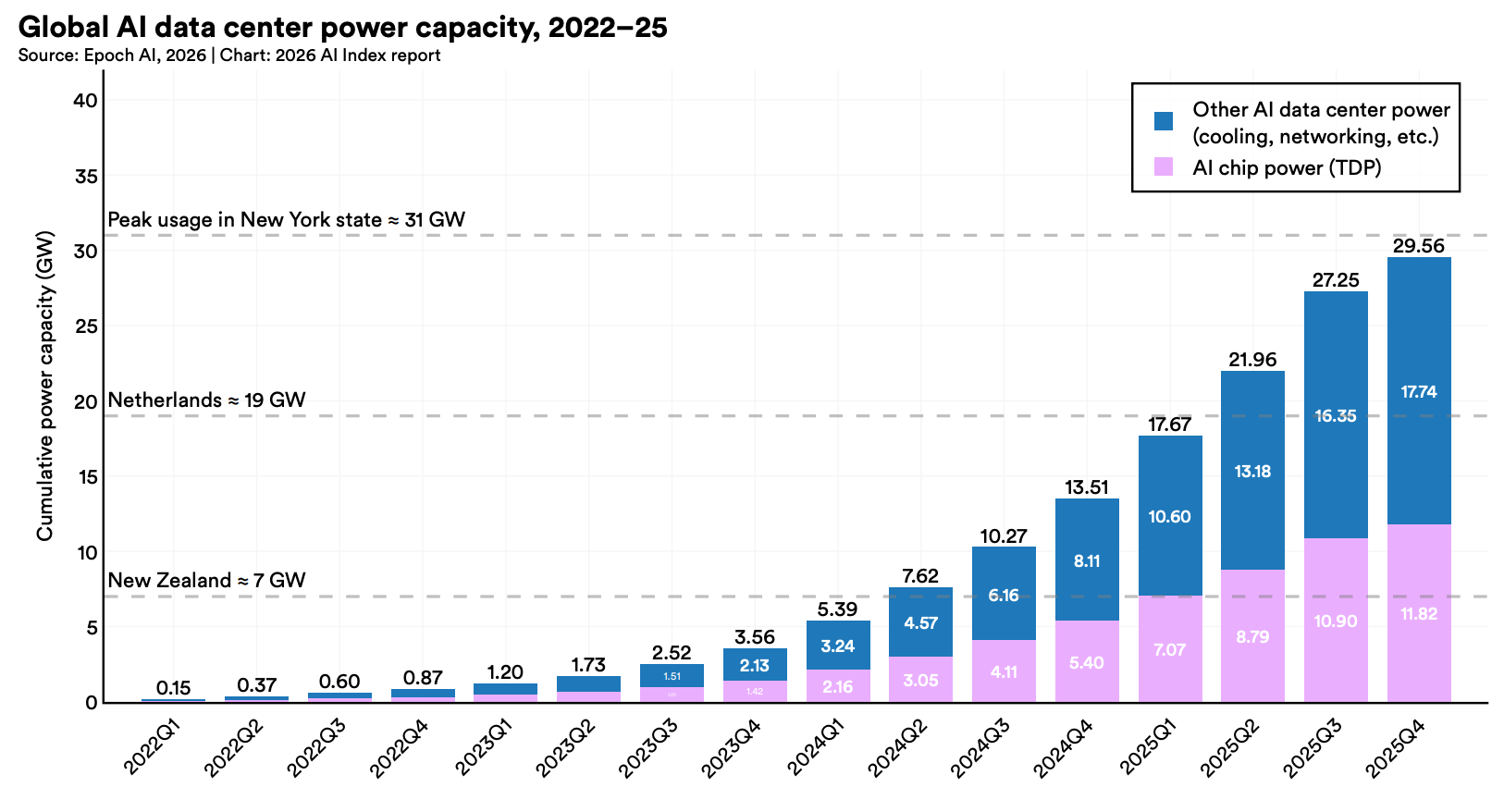

尽管近年来GPU单位功耗性能提升显著,自2006年以来计算成本下降逾99%,但这种效率进步并未带来整体能耗降低。相反,其成果被广泛用于训练更大规模的模型,而非节省能源。这使得实际电力消耗持续上升,对电网形成持续压力。最前沿的训练任务(如Llama 4 Behemoth)功耗已突破100兆瓦,接近小型发电站水平。从2022年不足1吉瓦到当前规模,专用AI算力容量三年内增长近200倍,预计用电量将持续攀升至2030年。

从挖矿设备到算力资产:真正可转移的是基础设施

比特币矿工所持的并非仅限于专用ASIC芯片——这些设备无法用于AI训练或推理。真正具备迁移价值的是已通电的场地、长期电力采购协议、电网接入节点以及支持高密度机柜运行的冷却系统。拥有稳定电力连接的矿场,天然具备承接AI项目的能力,相较从零建设更具成本优势。此外,多数矿场位于德克萨斯州、墨西哥湾沿岸等电价低廉地区,契合AI企业选址偏好。据摩根大通估算,比特币全周期生产成本约为每枚78,000美元,远高于当前约53,400美元的市场价格,年内累计跌幅超过34%。部分矿工已陷入亏损,促使行业加速向AI领域转型。

转型浪潮涌动:数十亿美元合同密集落地

2025年11月,Iren与微软签署为期五年的GPU云服务协议,总值约97亿美元,由德克萨斯州Childress园区提供支持。同年12月,Hut 8与Fluidstack达成一项为期15年、价值70亿美元的租赁协议,涵盖路易斯安那州River Bend园区245兆瓦容量,付款由谷歌担保。TeraWulf披露了高达128亿美元的高性能计算合同收入,目前租赁收益已超越挖矿收入。Core Scientific亦将与CoreWeave的合作扩展至102亿美元,合同期达12年。CoinShares统计显示,上市矿工板块中已公布AI与HPC相关合同总额超700亿美元,但多数价值将在未来数年逐步兑现。例如,Hut 8的River Bend园区预计要到2027年第二季度才启动调试。

资本重估转型潜力:市场更青睐算力管线而非币价

投资者已开始重新评估矿工价值。媒体报道称,Hut 8股票在租约公布当日盘前上涨约20%。整个板块估值正逐步脱离比特币价格波动,转向以计算产能为核心指标。据CoinShares数据,持有HPC合同的矿工市销率已达12.3倍,而纯挖矿企业仅为5.9倍。预计到2026年底,上市矿工来自AI业务的收入占比可能达到70%,第一季度已实现约30%。

转型代价高昂:非即插即用的系统性挑战

然而,这一转型绝非低成本或无缝切换。据CoinShares测算,传统挖矿设施改造成本约为每兆瓦70万至100万美元,而满足超大规模云服务商要求的液冷型AI基础设施成本则高达每兆瓦800万至1500万美元。后者需具备高功率密度、冗余架构及连续运行保障,许多现有矿场从未为此设计。为弥补资金缺口,矿工普遍依赖债务融资。Iren已在3月底披露约37.5亿美元可转债,并于5月再度融资30亿美元。行业高度依赖少数头部客户,一旦需求放缓、合同重谈或项目延期,已拆除挖矿设备的矿场将面临退路有限的风险。当前市场虽看好转型前景,但能否实现预期盈利仍是未知数。若AI需求持续超出电力供给,这些资产或将超越原有挖矿功能的价值;反之,部分大型AI项目也可能沦为代价高昂的赌注,而非矿工真正的第二春。
